工程地点:石河子职业技术学院四期
工程概况:
2025年新疆石河子职业技术学院四期产教融合 实训基地-永久用电架设项目建设工程,项目落地于石河子职业技术学院四期。

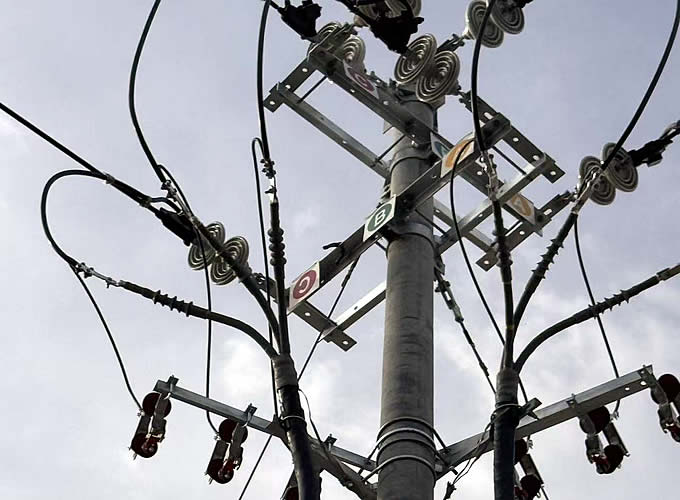

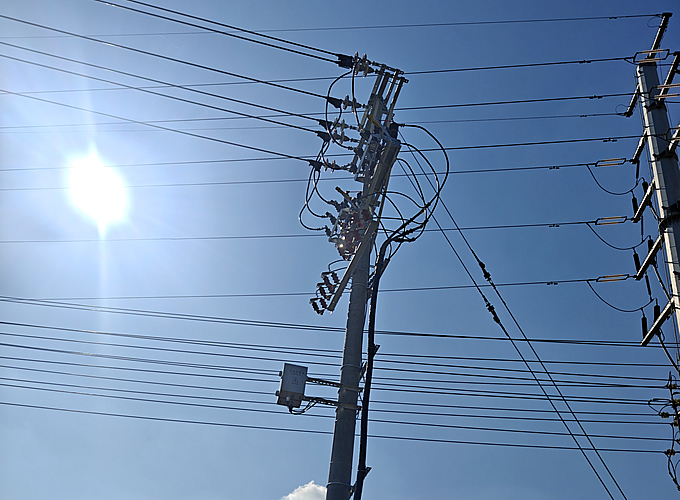

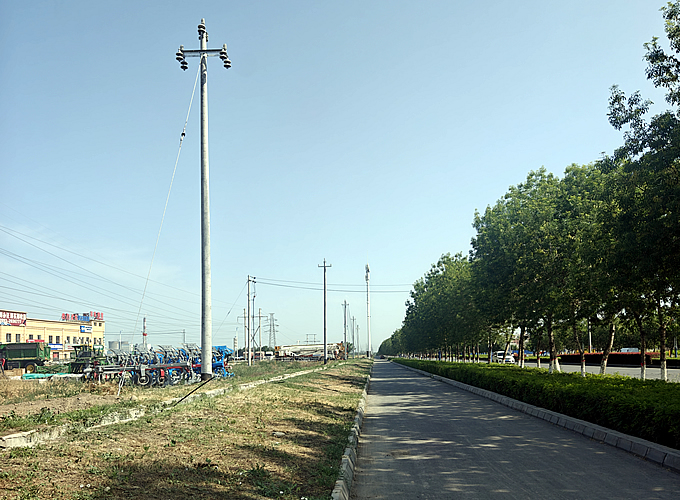

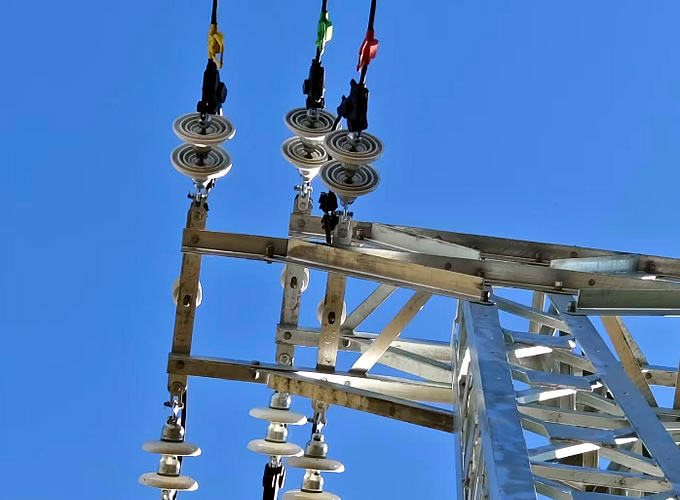

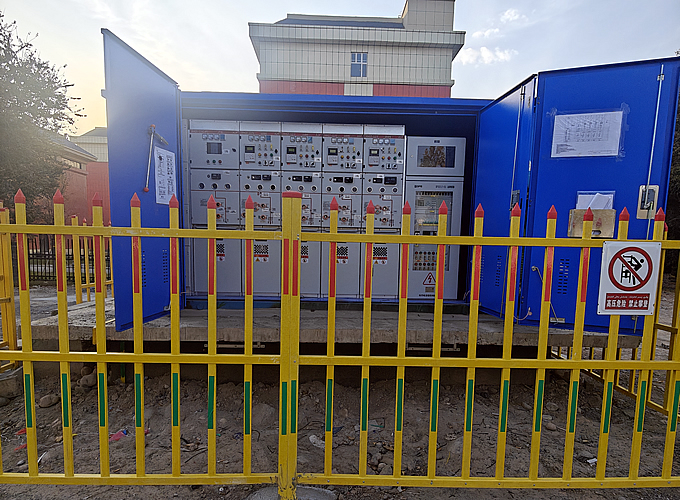

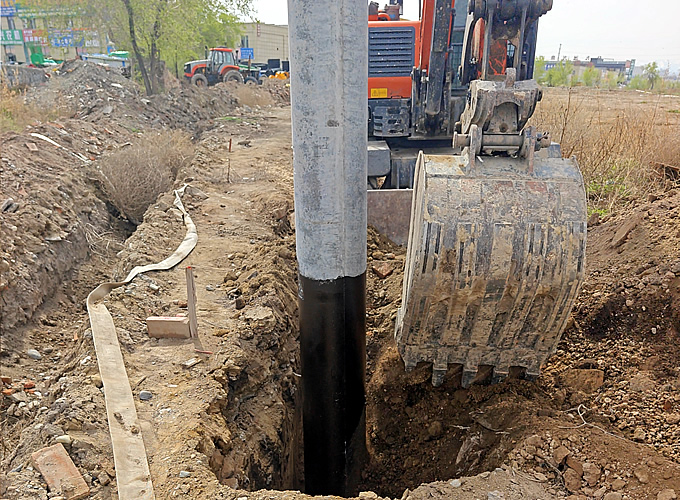

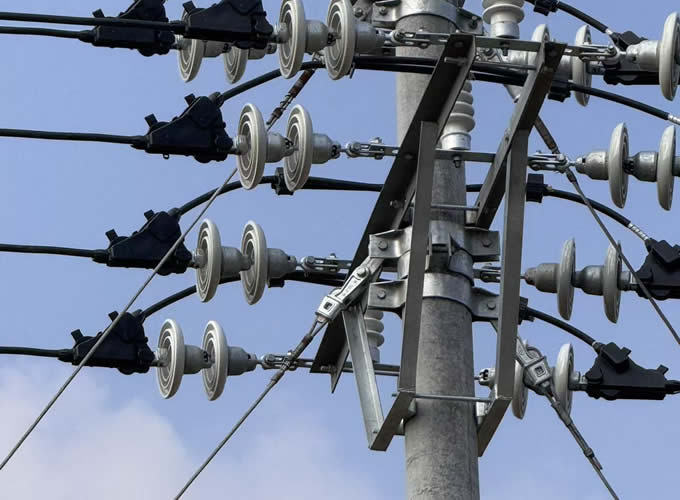

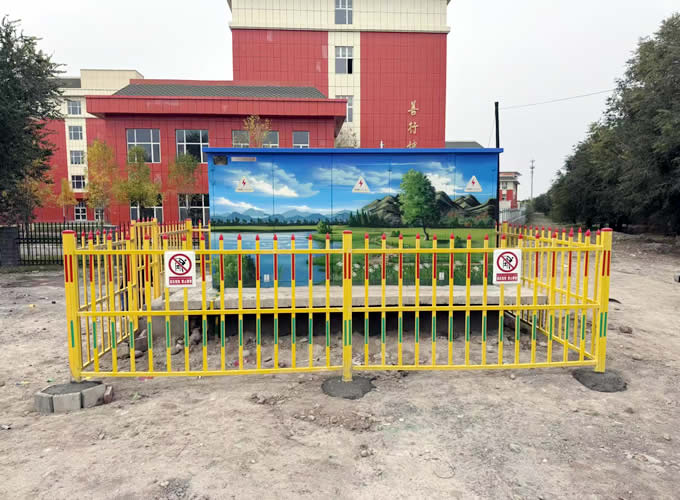

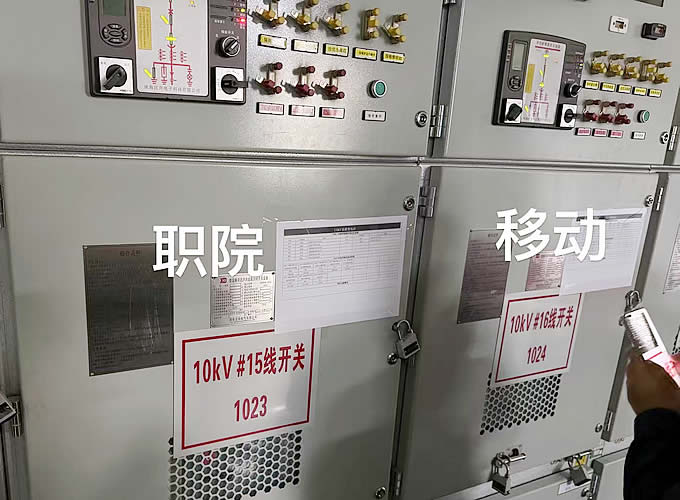

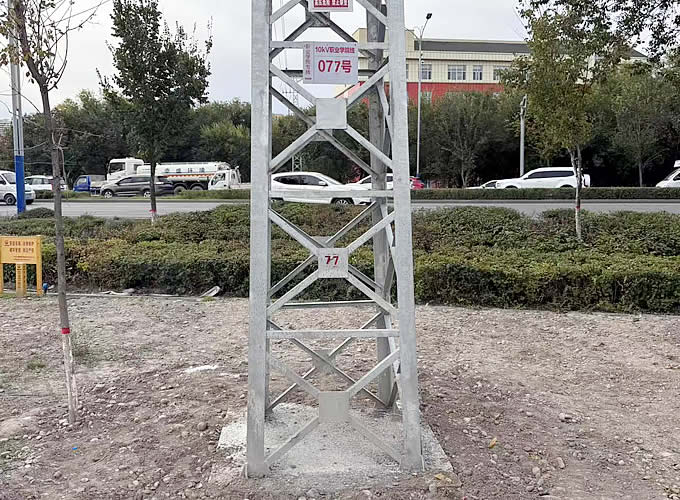

项目路径为石河子市110KV东桥变电站出线10KV线路及10KV电缆至石河子职业技术学院四期20#楼高压配电室;10KV线路总长度为5.5KM;架空线路为4.1KM,电缆长度为1.4KM,前1.6KM为双回架设,后2.5KM为单回架设;高压电缆井 10座;智能真空断路器2台,真空断路器1台,15M窄基塔2基等。新建1进3出分接箱一台,新建1进3出分接箱基础一座,新建围栏一处。

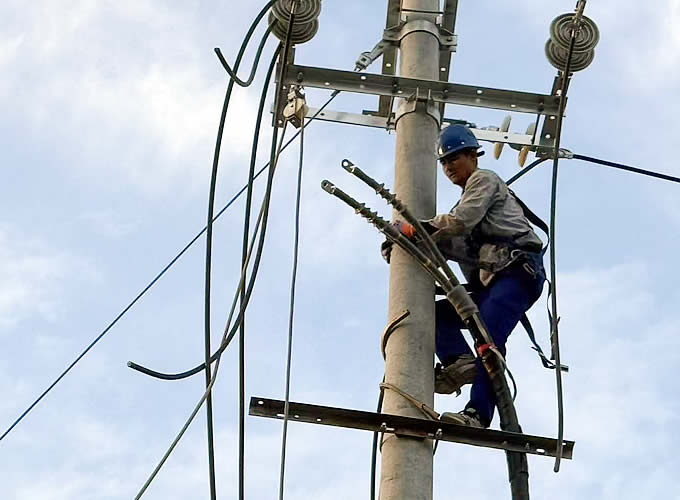

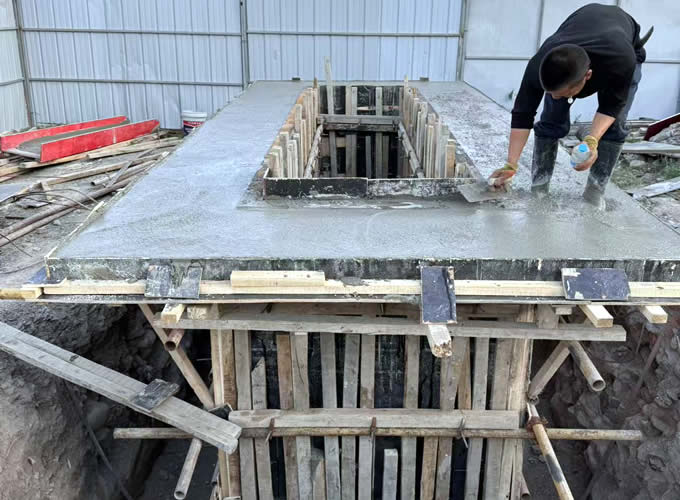

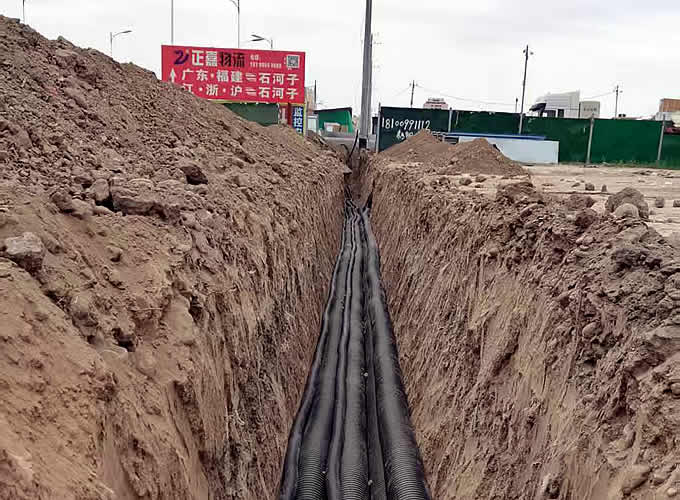

项目工期30余天的施工建设,按期完成了分接箱基础以及电缆排管土建建设、配套进出的高压电力线路架设、电气设备安装及调试、电力电缆数设及连接、设备单体试验及整体调试等环节任务,经过主管单位联合整体验收,项目如期完工并交付使用。















|
