工程地点:第八师石河子市148团
工程概况:
2024年新疆时源大数据科技有限公司35kV配电工程,为第八师石河子招商引资的大数据算力中心建设项目。

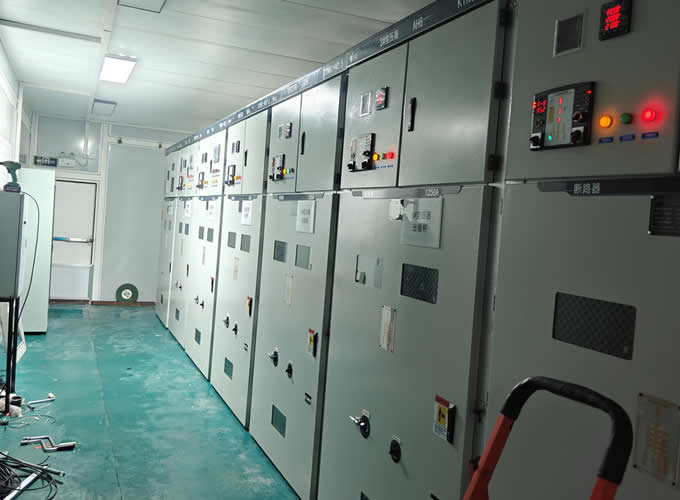

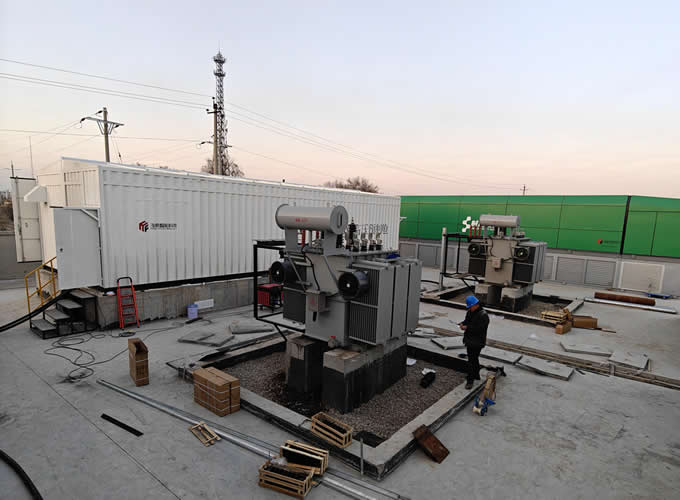

该项目自110千伏莫索湾变电站35千伏出线间隔引出2路35千伏输电线,线路架设至35千伏时源大数据变电站。进户采用35千伏电力电缆接入,设置35千伏配电预制舱;站内建设4*6300kVA的变电容量;设置10千伏及低压预制舱、综合自动化控制预制舱;后经低压电力电缆引入各个数据算力仓。

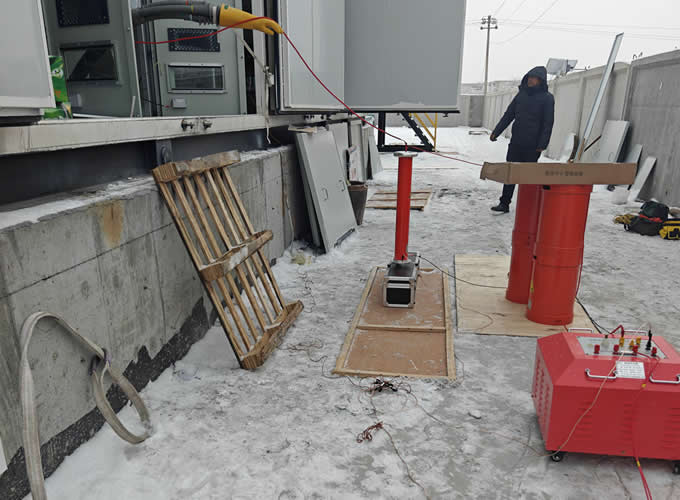

项目经过近30天的施工建设,分别完成电气安装及调试、电力电缆敷设连接、外线设备安装及试验等分部分项任务,经电力主管单位联合验收后,顺利送电投入使用。
|
